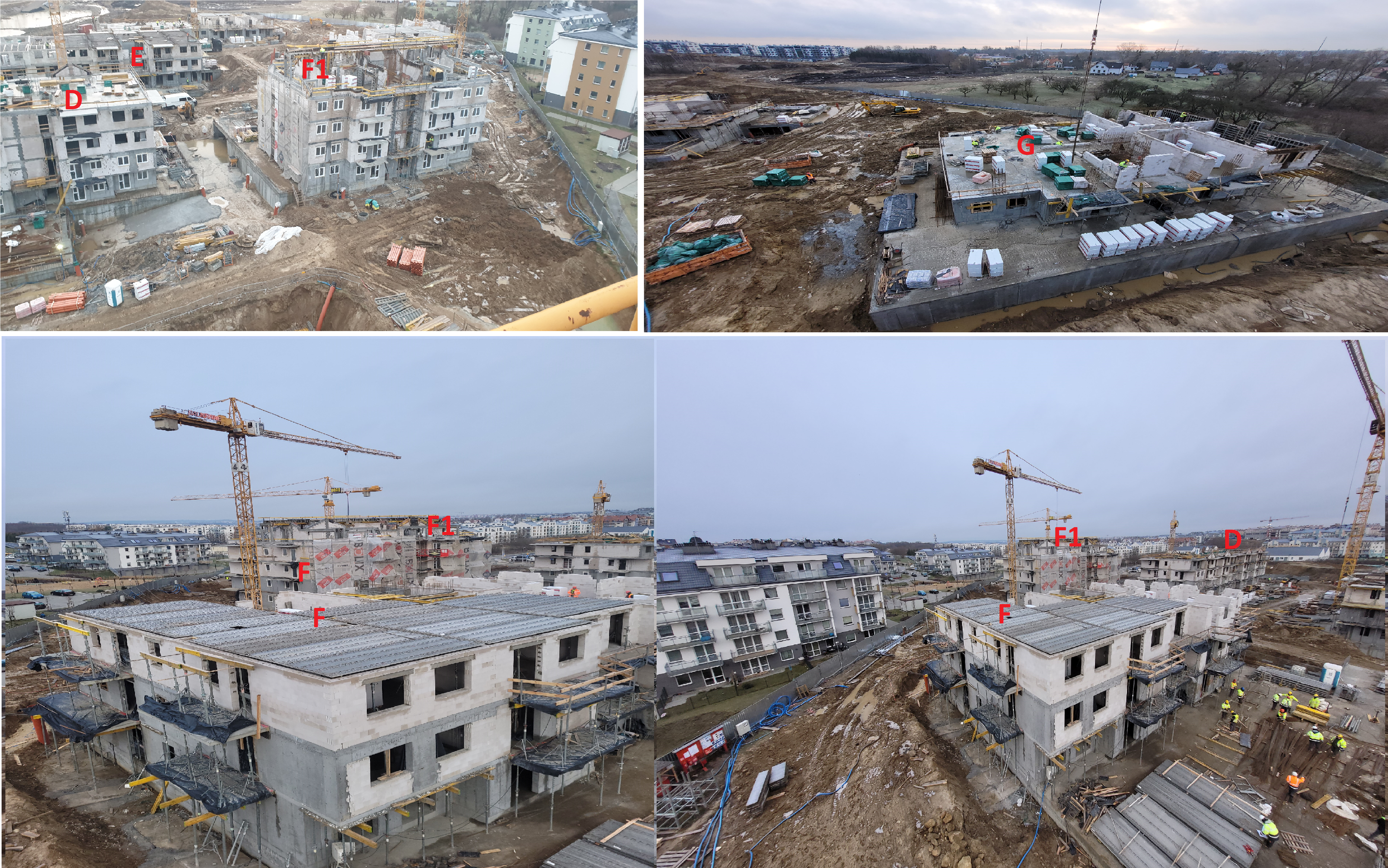

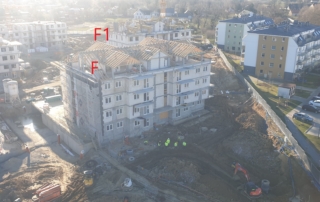

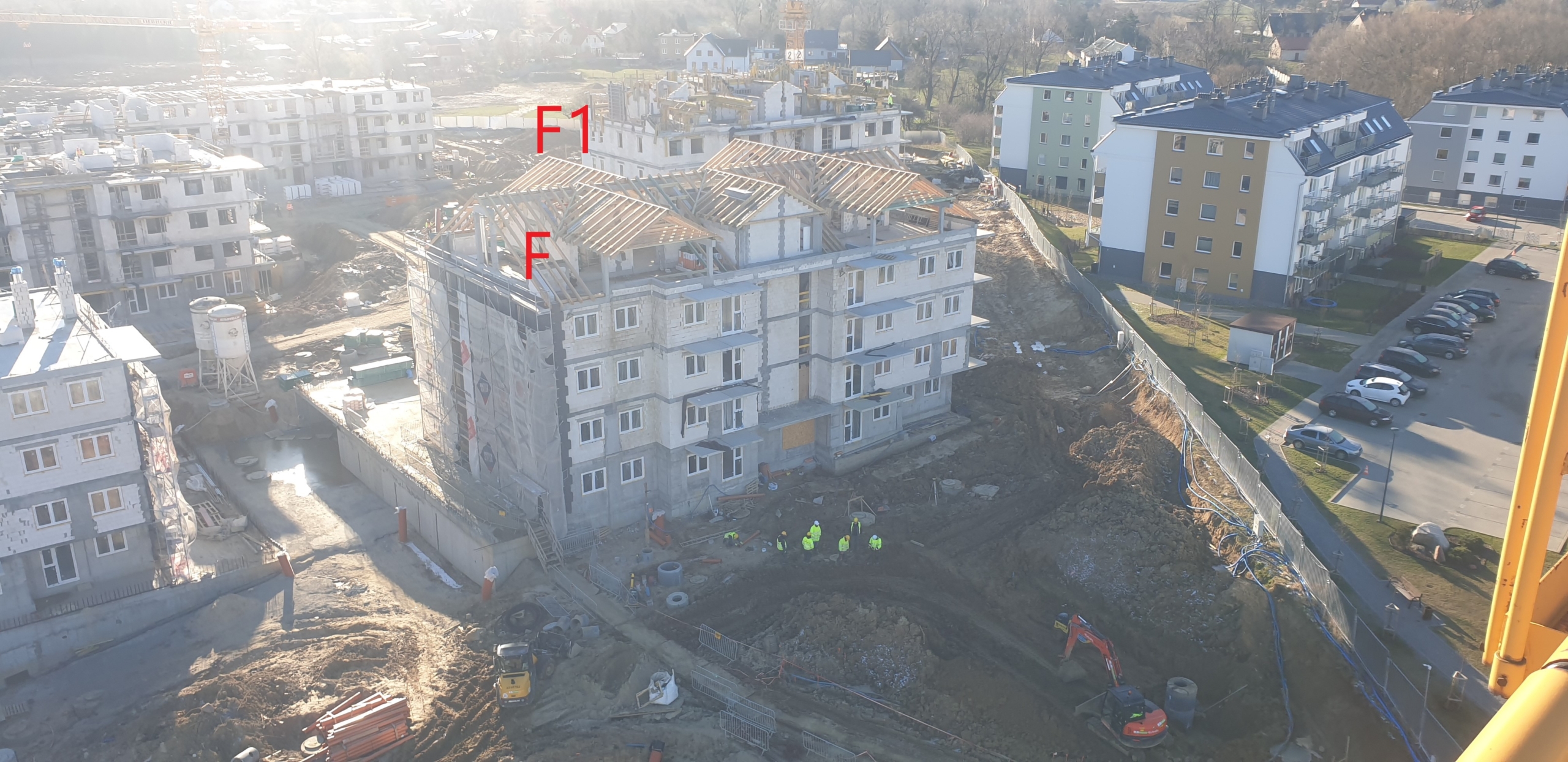

31.03.2023- budowa Pastelowa bud. F,F1
Budynek F – Dobiega końca montaż konstrukcji dachu. Wykonane zostało około 80% ścianek działowych. W mieszkaniach parteru, I i II piętra wykonywane są instalacji wewnętrznych, tynkowane i szpachlowane są ściany oraz sufity. Budynek jest osiatkowany [...]

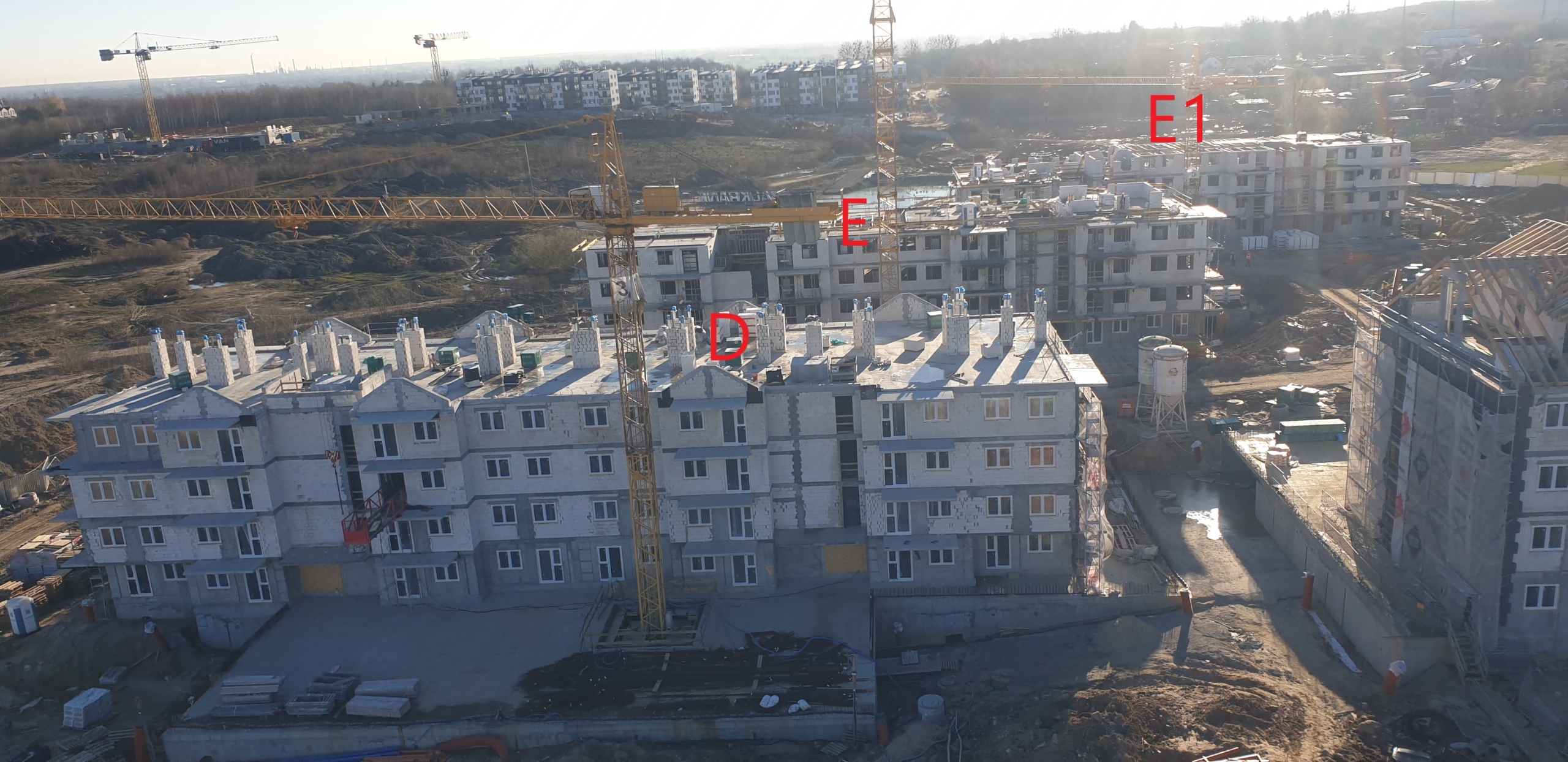

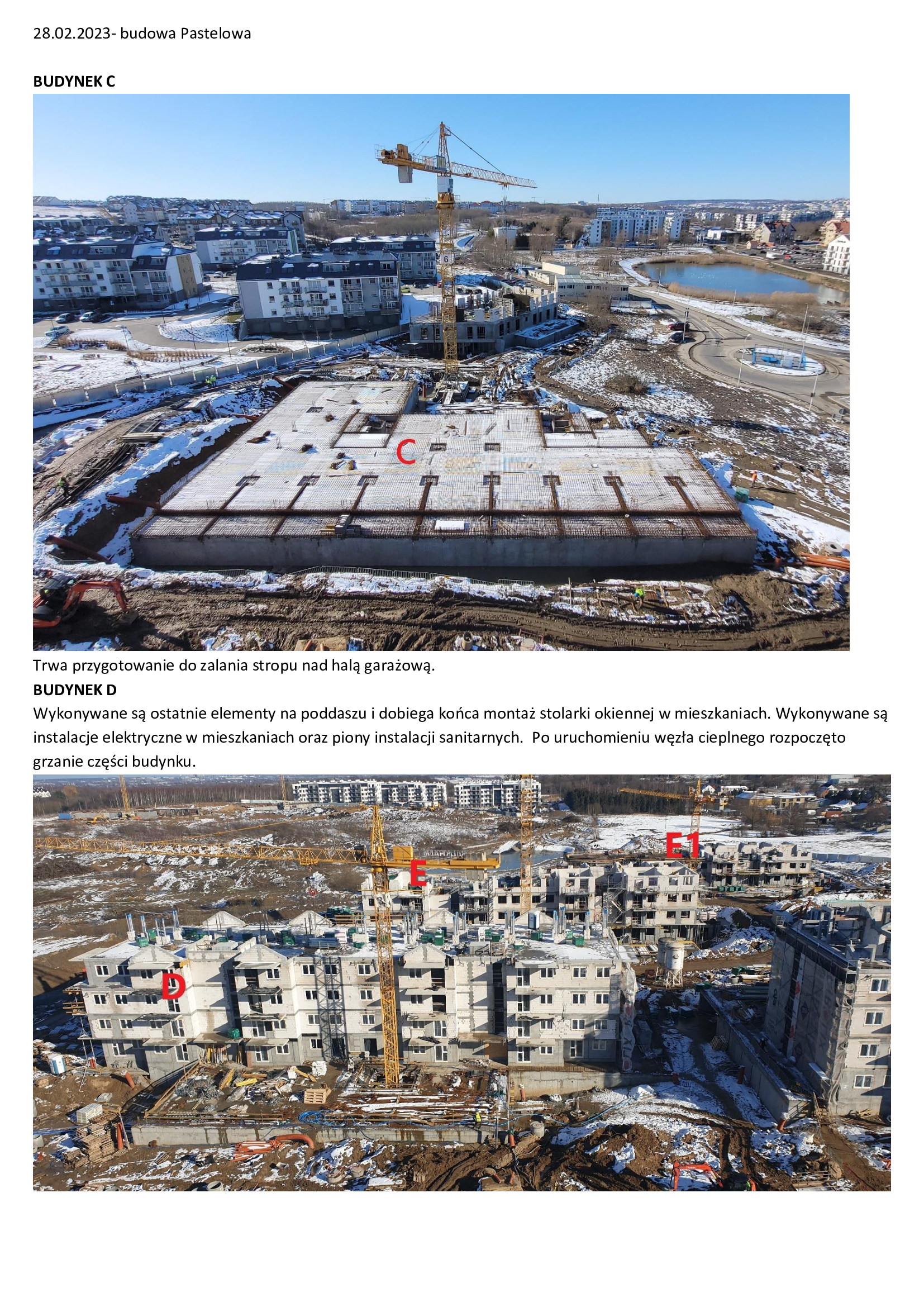

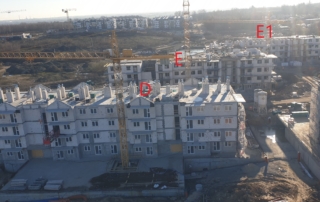

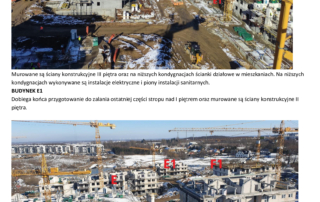

31.03.2023 – budowa Pastelowa bud. C,D,E,E1

Budynek C – Realizacja budynku został wstrzymana na półtora miesiąca w związku z koniecznością dostosowania projektu do potrzeb nabywcy lokali usługowych w parterze tego budynku. W marcu prace zostały wznowione. Wykonany został strop nad halą [...]

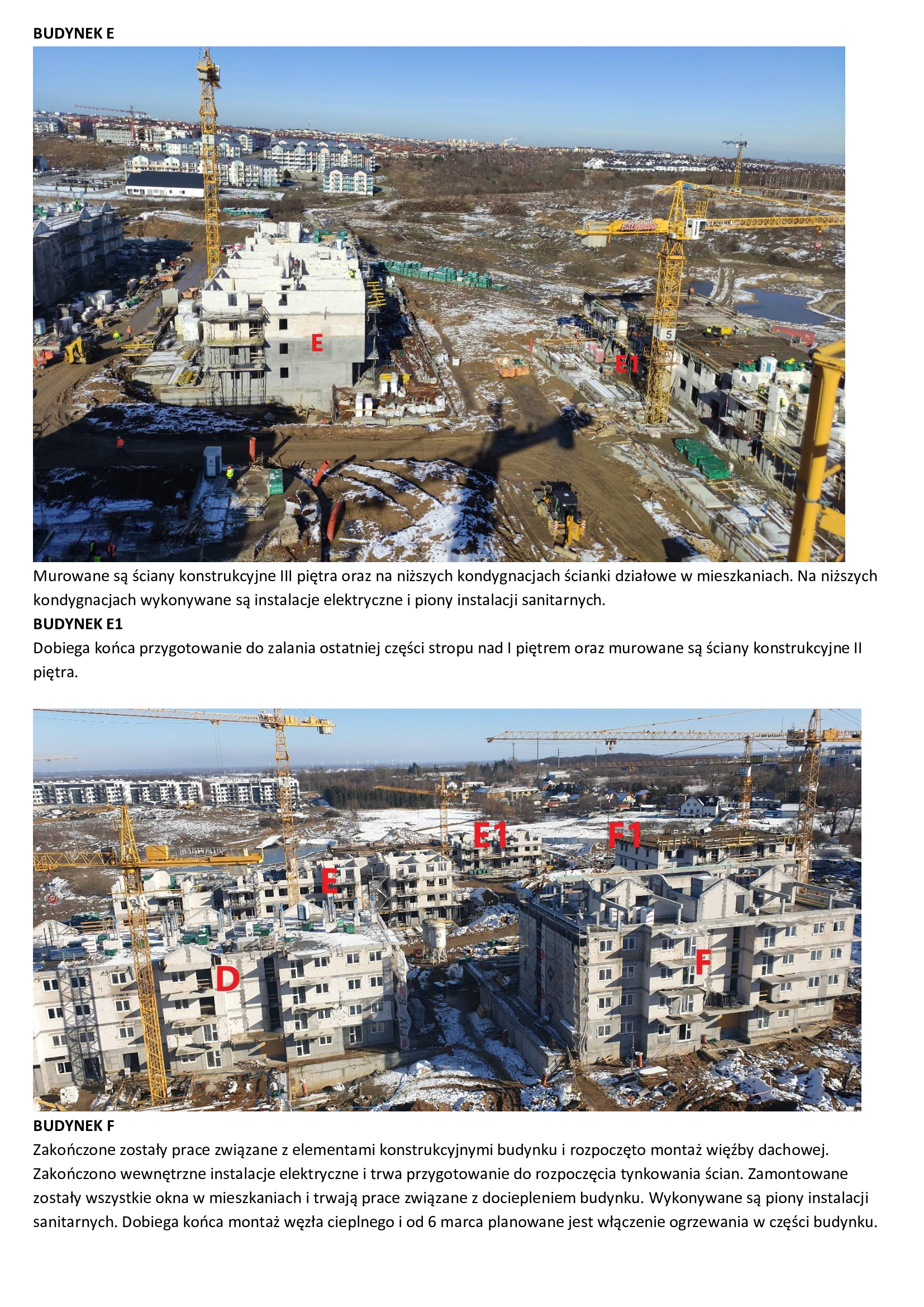

03.02.2023- budowa Pastelowa bud. F,F1,G

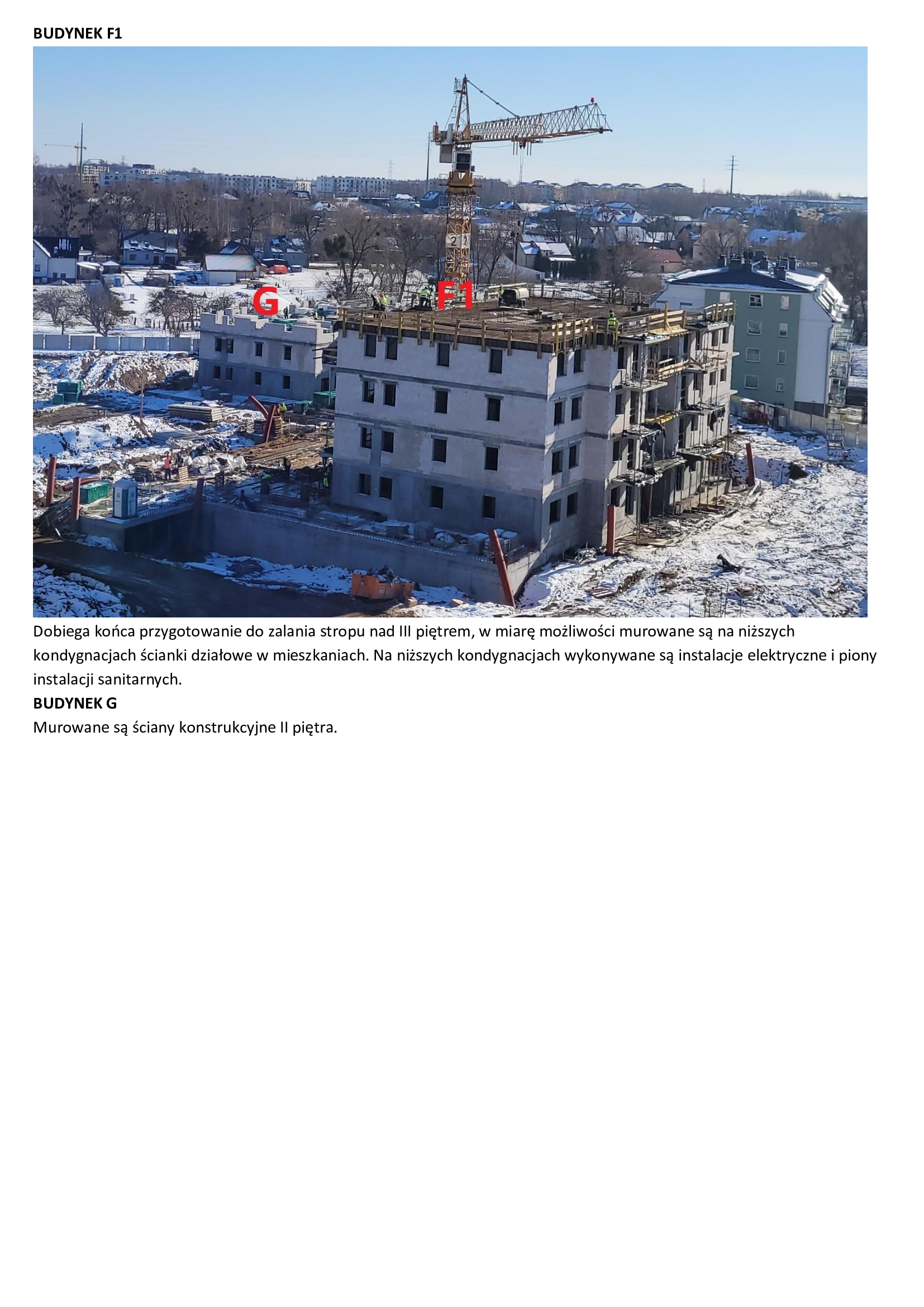

Stan realizacji budowy Pastelowa: Budynek F-zakończono murowanie ścian IV piętra, przygotowanie do układania więźby dachowej, dobiega końca montaż stolarki okiennej, zrealizowano pion kanalizacji sanitarnej, rozpoczęto układanie poziomów kanalizacji sanitarnej, rozpoczęcie montażu wentylacji, wykonanie instalacji elektrycznej [...]
